Urs Gasche

PPP ermöglicht wirtschaftlich nachhaltige Lösungen.

PPP Projekte in der Schweiz

Neumatt - Kantonales Verwaltungszentrum Burgdorf

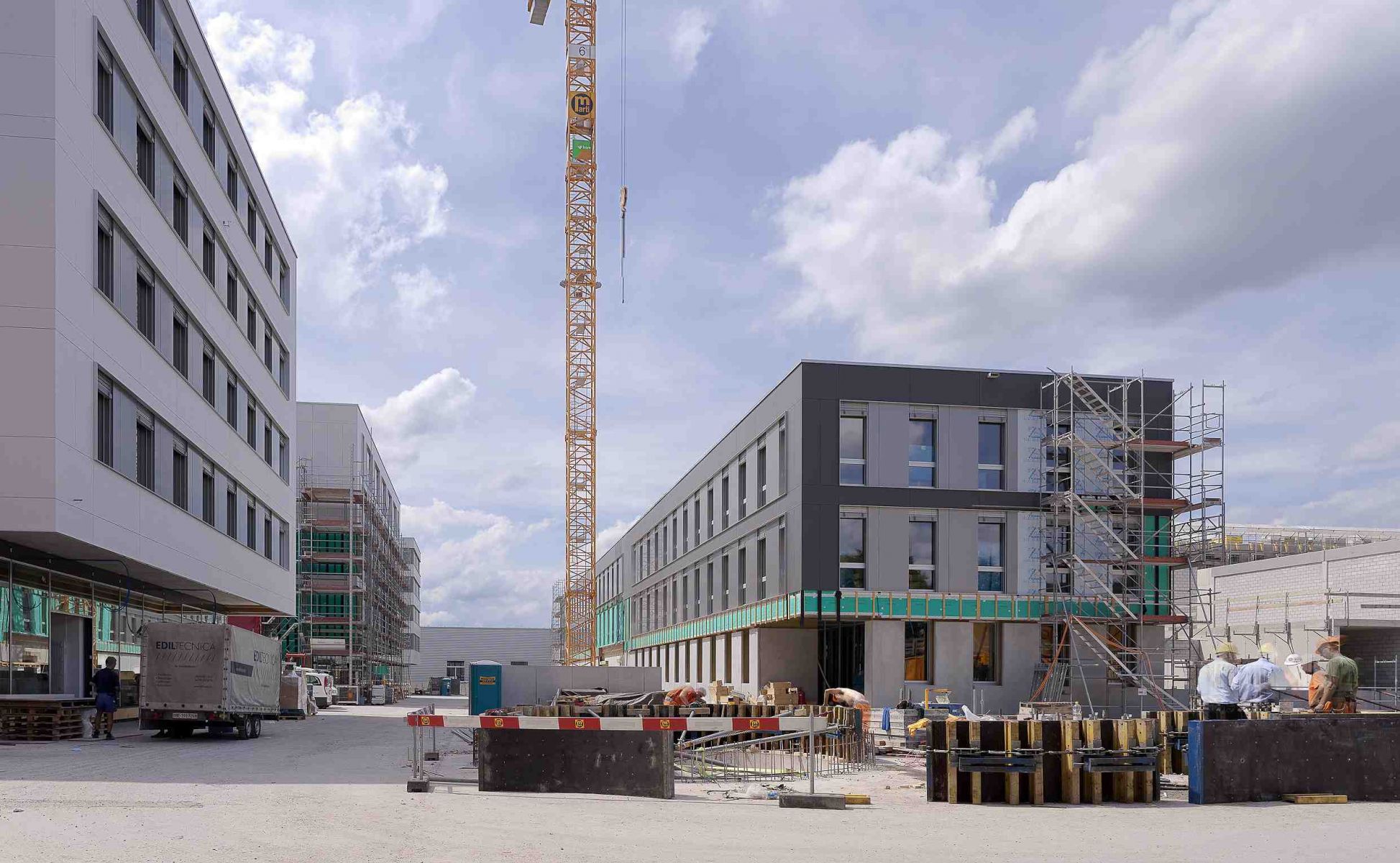

Baustelle © Architekturfotografie Gempeler, Bern

Auf dem Zeughausareal in Burgdorf wird bis Ende 2011 ein Verwaltungszentrum, ein Werkhof sowie ein Regionalgefängnis mit 110 Haftplätzen entstehen. Der Baustart des mit 150 Millionen Franken budgetierten PPP-Projektes ist auf das dritte Quartal 2009 angesetzt.

Projekt-Name

Neumatt - Kantonales Verwaltungszentrum Burgdorf

Öffentlicher Auftraggeber

Kanton Bern

Vertraglich / finanziell beteiligte Projektpartner – Public



Amt für Grundstücke und Gebäude des Kantons Bern

Vertraglich / finanziell beteiligte Projektpartner – Private

Zeughaus PPP AG

Vertragsdauer
der Projektgesellschaft
mit der öffentlichen Hand

25 Jahre
Vertragsabschluss:  November 2009
Laufzeit: ab 2012

PPP-Typus

Beschaffungs-PPP

Vorhaben

Planung, Finanzierung, schlüsselfertige Errichtung (inkl. Abriss, Erschliessung, Aussenanlagen und Ausstattung) und anschliessender Teilbetrieb eines Verwaltungszentrums, eines Werkhofs und eines Regionalgefängnisses mit 110 Haftplätzen über 25 Jahre.

Eignungstest und Wirtschaftlichkeitsvergleich erstellt?

Zusätzlich zum Eignungstest und zu einer Wirtschaftlichkeitsuntersuchung wurde eine Machbarkeitsstudie durchgeführt: Prüfung Wirtschaftlichkeit, technische und insbesondere rechtliche Rahmenbedingungen.

Art und Beschreibung Beschaffungsverfahren

Die Beschaffung der Leistungen Planung, Bau, Finanzierung und Betrieb wird im Rahmen eines Gesamtleistungswettbewerbes mit vorgeschalteter Präqualifikation durchgeführt. Es sind fünf Bietergemeinschaften für die Teilnahme ausgewählt worden.

Termine

Vorbereitungsarbeiten PPP-Modell: Jan. 2006 – März 2008

Meilensteine politischer Prozess:
Entscheid RR zur Vorbereitung PPP-Modell Feb. 2006
Entscheid GR zum PPP-Vergabeverfahren März 2008
Entscheid GR zum jährlichen Nutzungsentgelt: März 2009 18,15 Mio. Franken.

Einreichung Baugesuch am 1. Dezember 2009

Meilensteine Projekt:
Auswahlverfahren, Machbarkeitsstudie, Wirtschaftlich-keitsvergleich: Juni 2007
Outputorientierte Leistungsbeschreibung: März 2008
Präqualifikation Bietergemeinschaften: März 2008
Vergabeverfahren, Gesamtleistungswettbewerb: April 2008 – Juni 2009
Vertragsabschluss: November 2009
Baustart (Grundsteinlegung): 27. Mai 2010
Bauzeit (geplant): 2 Jahre
Bauende (geplant): Anfang 2012

Inbetriebnahme (geplant): Ende März 2012

Finanzielle Kennzahlen

Investitionsvolumen: 150 Millionen Franken

Zuständigkeit und Form der Bewilligung

Die Zuständigkeit der Bewilligung des Realisierungskredites (jährliches Nutzungsentgelt) liegt beim Grossen Rat des Kantons Bern und untersteht dem fakultativen Referendum.
Aktueller Stand / Stand politischer Prozess

Am 31.03.2009 hat der Grosse Rat des Kantons Bern einem Kredit von CHF 18.15 Millionen zugestimmt.

Der Regierungsrat und die Zeughaus PPP AG haben den Vertrag Ende November 2009 unterzeichnet.

Am 27. Mai 2010 erfolgte die Grundsteinlegung.

Zuständige Verwaltungsstelle

Amt für Grundstücke und Gebäude des Kantons Bern

Projektleiter/in

Thomas Wilhelm, Gesamtprojektleiter

Stand

23. Mai 2011
